Statut des permis

Autorisations environnementale et touristique obtenues. CONFOTUR provisoire actif. Permis de construire MIVED VUC2184-2025 délivré le 27 juillet 2026 — tous les permis de la Zone 1 sont en main.

Aperçu de l'avancement

Statut des permis en un coup d'œil

Usage du sol

Permis obtenu

Autorisation environnementale

Permis obtenu

Autorisation touristique

Permis obtenu

Statut fiscal CONFOTUR

Provisoire actif

Permis de construire (MIVED)

Permis délivré

Obtenu
En détail

Détails des permis

Cliquez sur chaque permis pour obtenir tous les détails et ce que cela signifie pour votre investissement.

Résumé

Obtenu de façon permanente. Aucune restriction de zonage.

Détails

La Carta de No Objeción de Uso de Suelo a été délivrée par l'Ayuntamiento de Las Terrenas le 5 août 2024. Elle confirme le droit légal de Sienna à développer la propriété sans restriction d'usage du sol ni contestation de zonage. Ce permis est permanent et inconditionnel.

Permis d'usage du sol délivré par l'Ayuntamiento de Las Terrenas

Ce que cela signifie pour vous

Votre investissement repose sur un terrain aux droits de développement clairs et incontestés — la base sur laquelle s'appuie chacun des autres permis.

Résumé

Conformité environnementale totale confirmée après un examen approfondi.

Détails

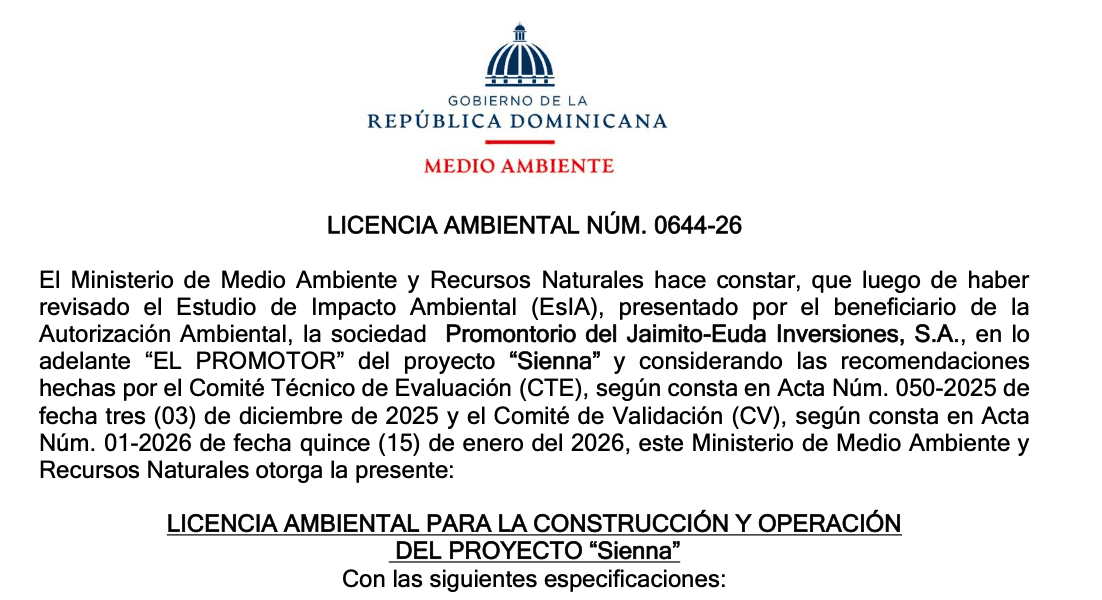

Déposée le 2 février 2024. Le processus a comporté une inspection préliminaire du site (mars 2024), la délivrance des termes de référence (avril 2024), une seconde audience publique (février 2025) et une étude d'impact environnemental complète. L'autorisation définitive a été accordée par le Ministerio de Medio Ambiente.

Permis d'autorisation environnementale délivré par le Ministerio de Medio Ambiente

Ce que cela signifie pour vous

Les pratiques de développement durable de Sienna ont été pleinement validées par le gouvernement dominicain. Cela protège l'environnement naturel autour de votre propriété et garantit la valeur du bien à long terme. C'était l'un des deux permis les plus complexes du processus — il est obtenu.

Résumé

Sienna est officiellement classée comme projet de développement touristique.

Détails

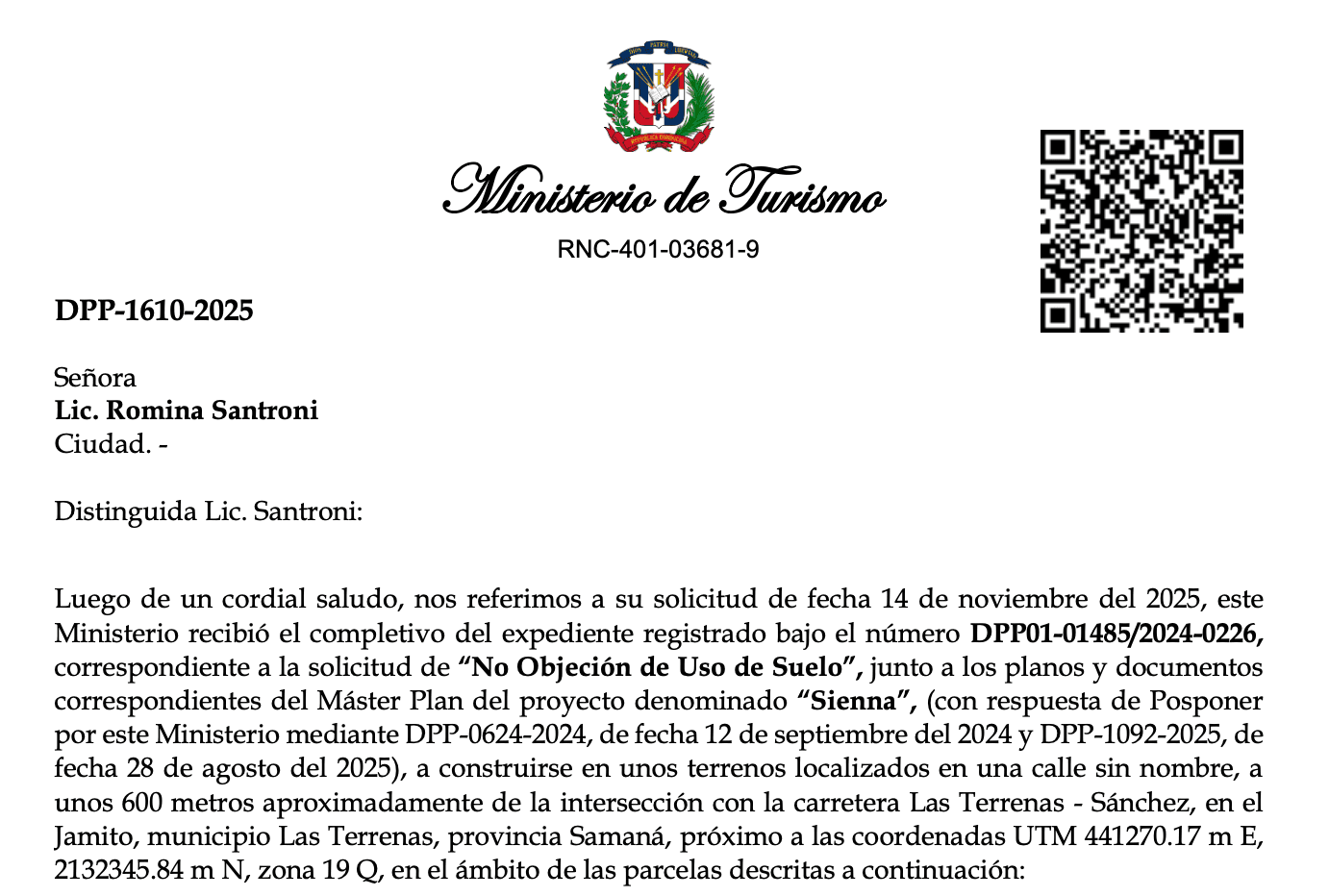

Déposée le 2 février 2024. Le processus a comporté l'analyse des pentes, l'évaluation du site et l'examen final par la Dirección de Planificación y Proyectos (DPP) du Ministerio de Turismo. L'autorisation définitive a été accordée.

Permis d'autorisation touristique délivré par le Ministerio de Turismo

Ce que cela signifie pour vous

Cela confirme que Sienna est éligible aux avantages du développement touristique et constitue la condition préalable aux exonérations fiscales CONFOTUR. Conjuguées à l'autorisation environnementale, les deux approbations gouvernementales fondamentales sont désormais complètes.

Résumé

Provisoirement actif (Résolution 203-2024). Classification finale en cours.

Détails

La classification provisoire a été accordée par la Résolution n° 203-2024 le 2 octobre 2024, puis prorogée par la Résolution 61-2026. La classification définitive a été déposée en juillet 2026 et est en attente. Les permis définitifs environnemental et touristique sont obtenus.

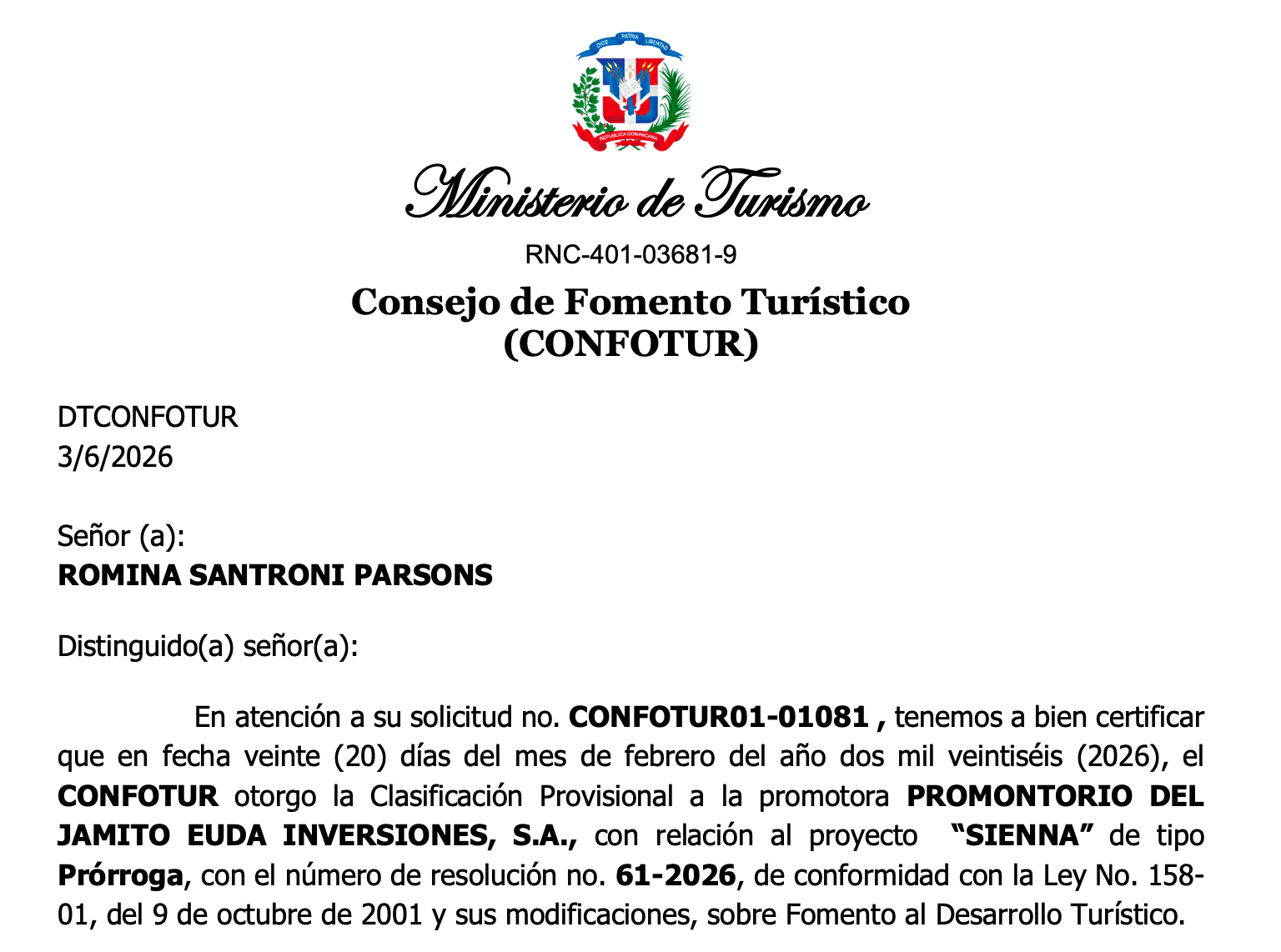

Résolution de classification provisoire CONFOTUR

Ce que cela signifie pour vous

Sur les villas que Sienna construit et livre, le premier acquéreur devrait bénéficier des exonérations de droits de mutation, de taxe foncière et d'impôt sur les revenus locatifs pendant jusqu'à 15 ans, comptés à partir de l'achèvement des travaux de construction et d'équipement du projet. Les avantages relatifs à l'impôt sur le revenu et aux droits de mutation prennent effet avec la résolution définitive, en attente ; les exonérations sont confirmées par écrit lors de la vérification préalable. Économies estimées : 95 K$ à 485 K$ selon le type de villa (villas construites par le promoteur uniquement).

Comment fonctionne la loi CONFOTUR 158-01 →

Résumé

Permis de construire définitif accordé pour l'ensemble du projet de la Zone 1.

Détails

Le MIVED — Ministerio de la Vivienda, Hábitat y Edificaciones — a délivré le permis de construire VUC2184-2025 le 27 juillet 2026, par l'intermédiaire de sa Dirección de Tramitación, Tasación y Licencias. Il couvre l'intégralité du projet de la Zone 1 : 30 villas unifamiliales de deux niveaux (une de 5 chambres, trois de 4, dix-huit de 3, sept de 2 et une de 1) ainsi que dix bâtiments d'un niveau abritant trois locaux commerciaux, le contrôle d'accès, le générateur électrique, des bureaux, un garage, un dépôt et des sanitaires, avec stationnements et services. Le système constructif associe murs et portiques en béton armé et portiques en acier. Propriétaire titulaire : Promontorio del Jamito — EUDA Inversiones, S.A. Auteure du projet : Arq. Carla Marsella Frías García (CODIA 40645).

Permis de construire MIVED VUC2184-2025 du projet Sienna

Ce que cela signifie pour vous

La dernière approbation de construction est en main. Plus rien sur le chantier ne dépend d'un permis provisoire : la villa modèle, la voirie et toutes les Founders Villas sont couvertes par un permis définitif, et la répartition des villas inscrite à votre contrat est celle qu'a approuvée l'administration.

Calendrier

Jalons de construction

JalonCalendrierStatut
Permis de construire MIVED27 juillet 2026Délivré — permis VUC2184-2025
Début de construction de la villa modèleNovembre 2026Programmé
Voirie et réseauxJuillet 2026En cours
Début des 2 Founders VillasAvant fin 2026Prévu
Livraison de la villa modèle et des Founders VillasT3–T4 2027Projeté — 10 mois après le début

Calendrier vérifié pour la dernière fois en août 2026. Les dates reflètent les estimations actuelles de traitement par les autorités et sont mises à jour à mesure que les jalons sont atteints.

Résumé

Où en est Sienna aujourd'hui

Permis définitifs obtenus

Les autorisations environnementale et touristique — les deux permis les plus longs et les plus complexes du développement dominicain — ont été accordées dans leur intégralité. Elles ne sont pas provisoires. Elles sont définitives.

Avantages fiscaux : provisoire

La classification provisoire CONFOTUR est en vigueur depuis octobre 2024 (prorogée par la Résolution 61-2026). La classification définitive a été déposée en juillet 2026 et est en attente. La fenêtre d'exonération de 15 ans court à compter de l'achèvement des travaux de construction et d'équipement du projet.

Construction en cours de démarrage

Le MIVED a délivré le permis de construire complet (VUC2184-2025) le 27 juillet 2026 : aucun permis n'est en attente. Les travaux de voirie et de réseaux ont débuté en juillet 2026 ; la villa modèle (dès novembre 2026) et les deux Founders Villas démarrent avant fin 2026.

Supervision juridique

Toutes les démarches de permis sont gérées par Santroni Parsons — consultez la page des partenaires pour découvrir l'équipe juridique et réglementaire complète.

Des questions ?

Des questions sur nos permis ?

Notre équipe juridique peut vous expliquer chaque démarche, chaque calendrier et chaque document. La documentation complète des permis est disponible sur demande.
